Phú Quốc chuẩn bị đóng điện, nối mạch vòng
An GiangBa công trình trọng điểm ở đặc khu Phú Quốc dự kiến đóng điện trước 19/8, qua đó kết nối hai nguồn điện 110 kV, nâng cao độ an toàn, chuẩn bị APEC 2027.
Cụ thể, công trình Trạm biến áp 220 kV Phú Quốc, quy mô 2×250 MVA, gồm 18 km đường dây, tổng vốn 878 tỷ đồng. Đường dây 110 kV Phú Quốc – Nam Phú Quốc gồm 17 km đường dây trên không, 2,6 km cáp ngầm qua sân bay, vốn 934 tỷ đồng. Đường dây 110 kV Phú Quốc – Bắc Phú Quốc dài 21 km, gồm hai mạch, vốn 353 tỷ đồng.

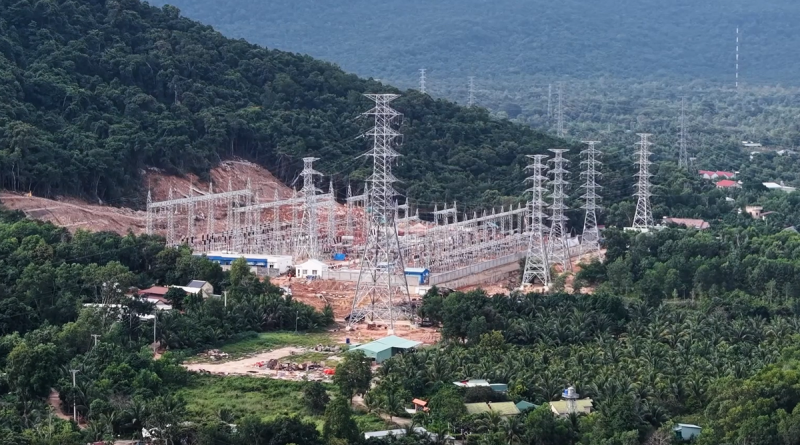

Công trình trạm biến áp 220 kV Phú Quốc. Ảnh: EVNSPC
Theo Tổng công ty Điện lực miền Nam, việc thi công trên đảo gặp nhiều thách thức do thời tiết thất thường, vận chuyển vật tư từ đất liền khó khăn và môi trường biển có độ mặn cao.
Ngoài ra, các dự án từng gặp vướng mắc trong công tác bồi thường, giải phóng mặt bằng. Đến nay, công tác này cơ bản hoàn tất, tạo điều kiện để các nhà thầu tăng tốc về đích.
Theo ông Đào Hòa Bình, Phó tổng giám đốc Tổng công ty Điện lực miền Nam, mục tiêu là đóng điện cả ba công trình trước ngày 19/8, sau đó cân chỉnh, hiệu chuẩn, bảo đảm an toàn cấp điện, sẵn sàng phục vụ Hội nghị Cấp cao APEC 2027.
Trước đó, đặc khu Phú Quốc được cấp điện từ hai nguồn 110 kV gồm Trạm biến áp 110 kV Phú Quốc qua tuyến cáp ngầm Hà Tiên – Phú Quốc và Trạm biến áp 110 kV Nam Phú Quốc qua đường dây 220 kV Kiên Bình – Phú Quốc. Tuy nhiên, hai nguồn này chưa được liên kết, khi một nguồn gặp sự cố sẽ ảnh hưởng đến khả năng cung cấp điện trên đảo.

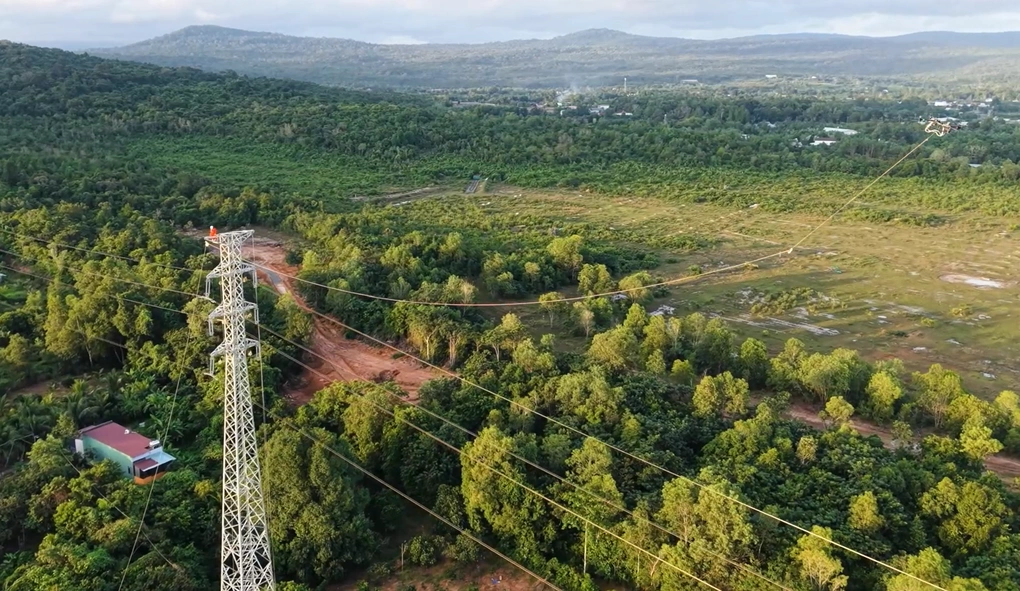

Drone hỗ trợ kéo đường dây giữa các trụ. Ảnh: EVNSPC
Tháng 11/2025, tuyến cáp ngầm 110 kV Hà Tiên – Phú Quốc từng bị hư hỏng do đơn vị thi công đường ven biển ép cọc, ảnh hưởng khoảng 30.000 hộ dân và nhiều cơ sở du lịch. Sau đó ngành điện khôi phục cấp điện tạm thời bằng cách dựng trụ điện ngoài biển và kéo đường dây trên không đấu nối với hệ thống cáp ngầm.
Để khắc phục điểm yếu này, ngành điện đầu tư ba công trình nói trên với tổng mức đầu tư gần 2.165 tỷ đồng. Khi hoàn thành, hệ thống điện toàn đặc khu sẽ được kết nối, nâng tổng năng lực cấp điện lên 315 MVA đáp ứng nhu cầu điện ngày càng tăng của đảo ngọc, nhất là phục vụ APEC 2027.
Ngọc Tài – Lê Tuyết
